拜耳中國处方药北京工厂位于北京亦庄开发區,工厂3B車间屋面PVC防水卷材年久老化,多处破损严重、焊缝失效,防水层下岩棉隔热层酥松下陷,排水沟出现积水且内部金属板锈蚀严重,為解决屋面漏水问题,屋面整體需要进行系统性翻修。拜耳医药经多次方案对比筛选,最终委托我公司负责承接北京工厂的屋顶防水修缮工程。

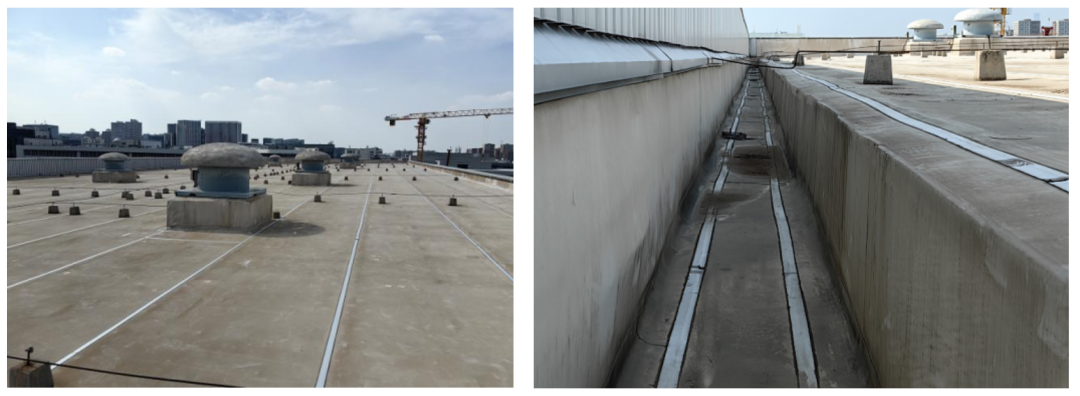

翻修前屋顶大面与檐沟
优质的防水工程,离不开专业的施工团队,一起来看世纪洪雨如何将其“改头换面”。

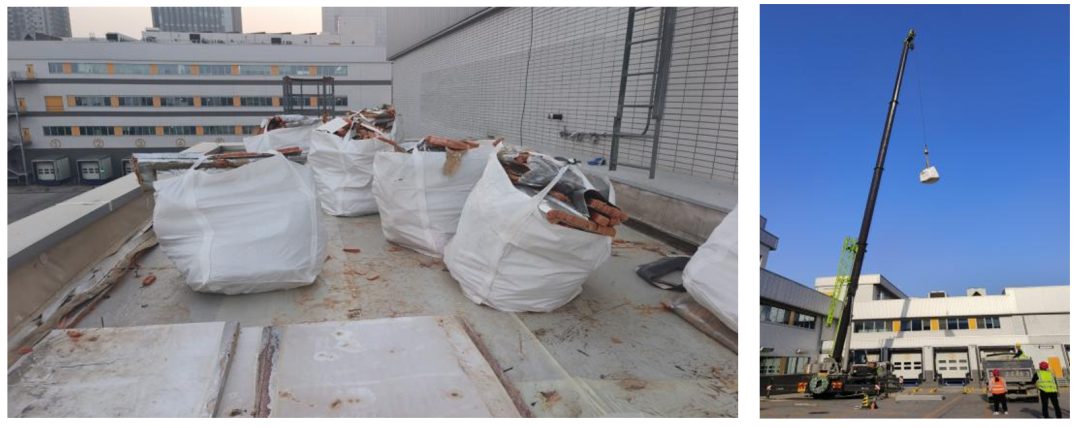

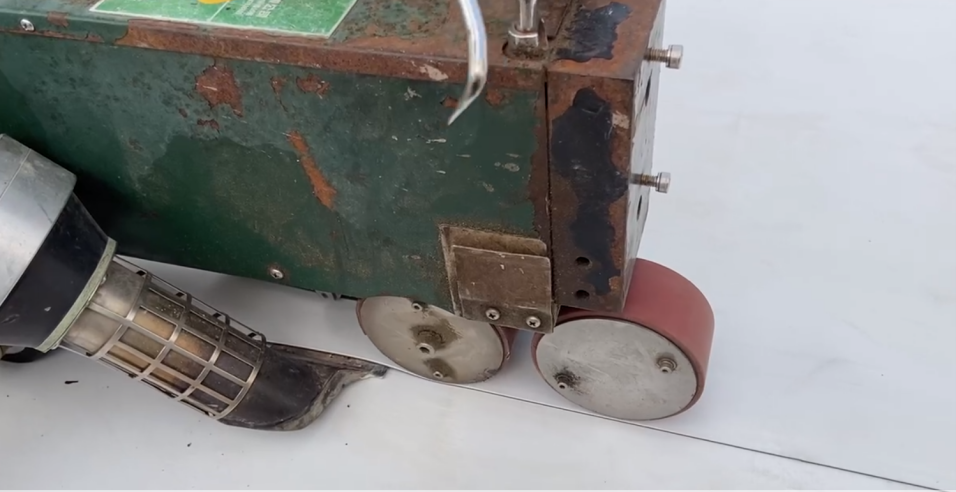

屋顶压型钢板以上所有构造全部拆除,四周金属扣板进行保护性拆除(还可以使用),基层打磨除锈,排水檐沟由于锈蚀严重需进行整體重做,大面依次铺贴0.3mm厚PE隔汽膜、B1级双层50mm厚挤塑板、10mm厚水泥纤维防火板、1.8mm热塑性聚烯烃TPO防水卷材,卷材采用机械固定法施工。

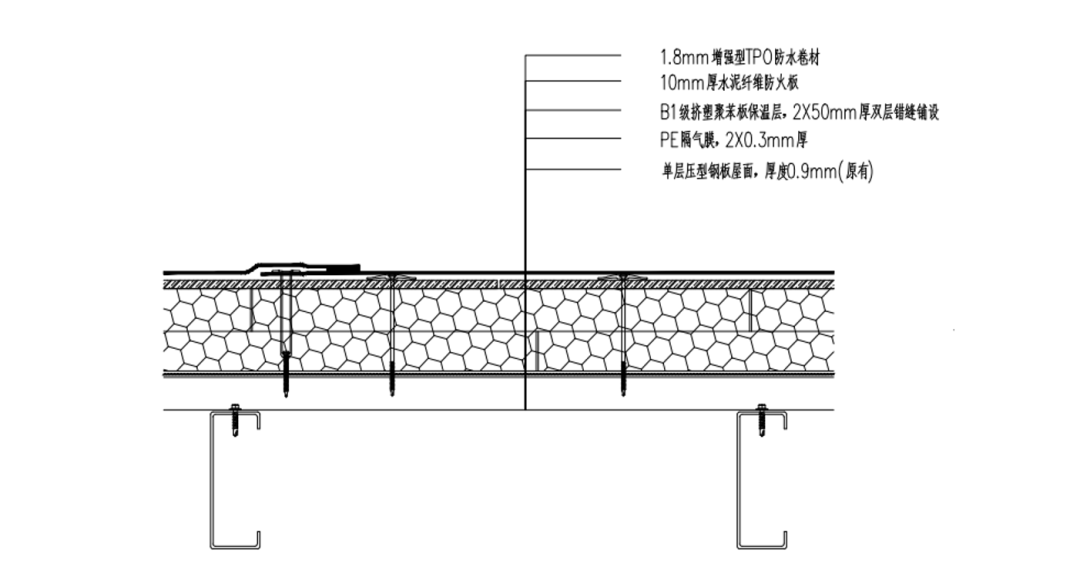

屋面构造做法
风荷载设计,项目施工前根据该地區基本风压、厂房高度以及屋面形态等因素进行风荷载计算,用以验证方案可靠性。

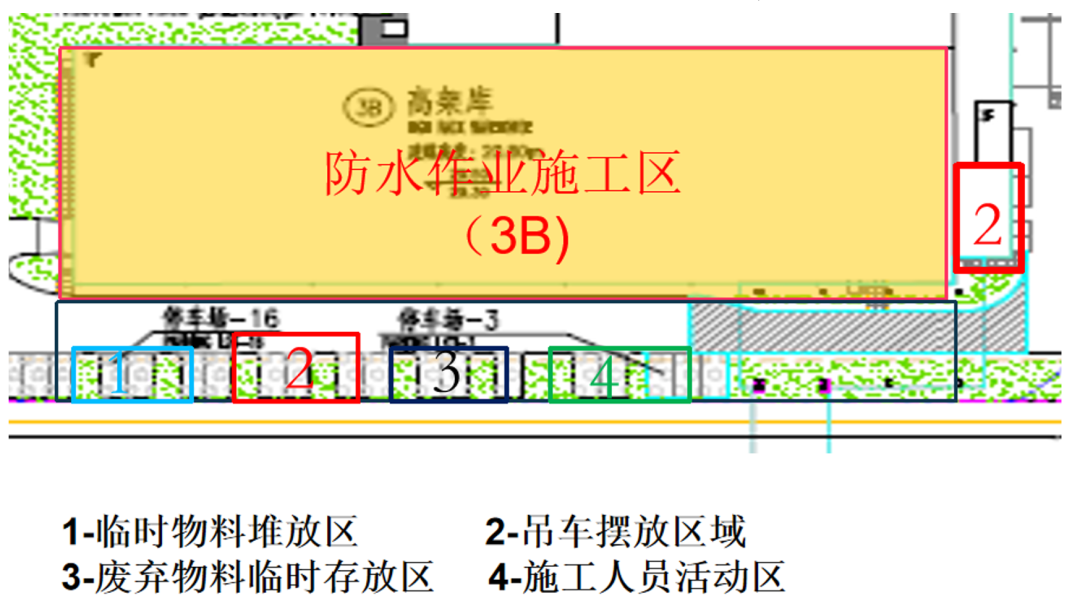

场地规划设计,包括人员和車辆进出现场路線、物料堆放區、废弃物料存放區、吊車摆放位置、施工人员休息區、围挡布置范围、二级与三级配電箱位置,安全绳固定点、临边与洞口防护區域设计等,并根据设计方案绘制相关平面图。
施工前准备,确定管理与施工人员,明确岗位职责,明确施工工具种类与数量,编制施工方案,绘制进度计划横道图,制定现场安全应急预案以及处理措施,施工前进行技(jì )术与安全技(jì )术交底,人员进场前进行安全教育培训等。

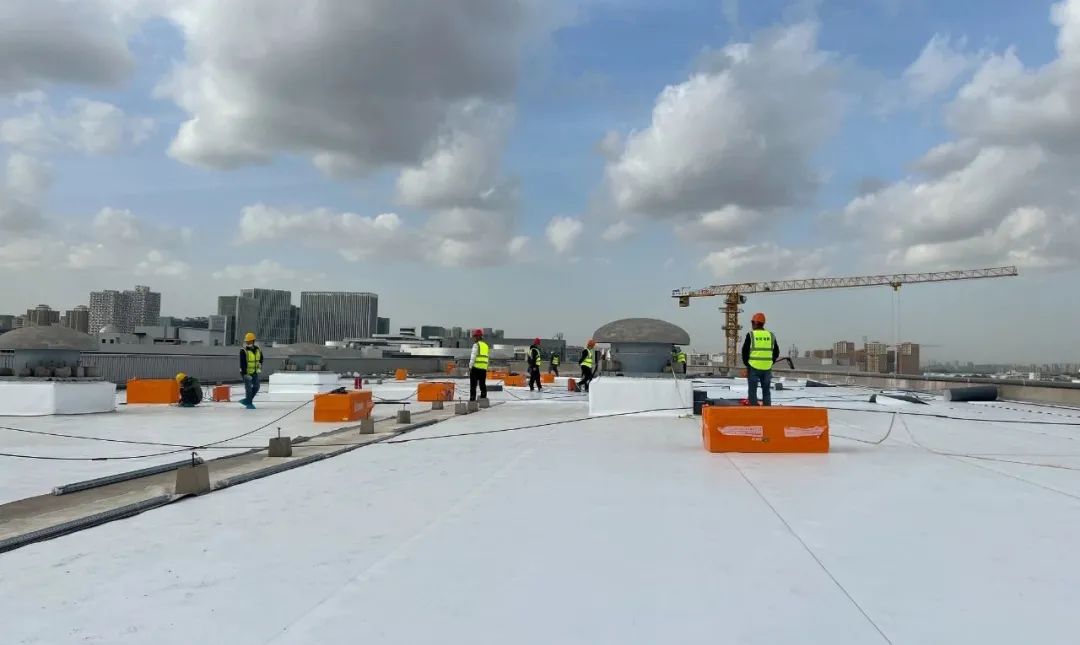

為缩短工序衔接时间,现场采用边拆除边施工的方式有序进行,实时关注每日天气情况,遇雨天提前做好苫盖处理,五级以上大风天气停止施工,专职安全员全程旁站监督。
具體施工流程:

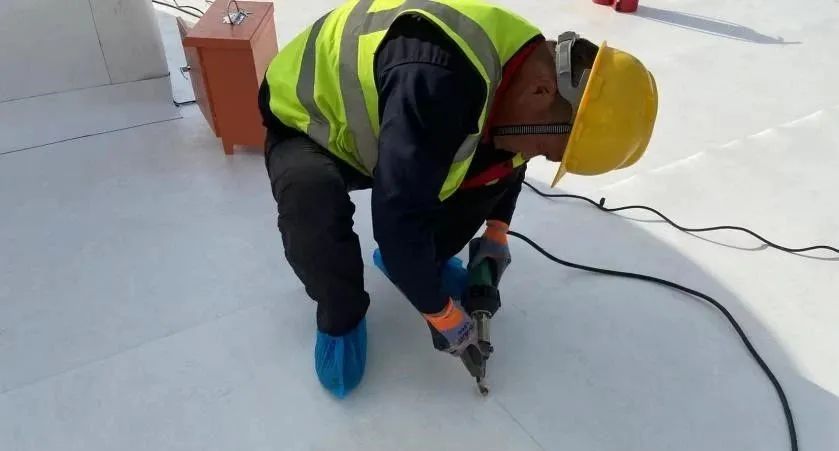

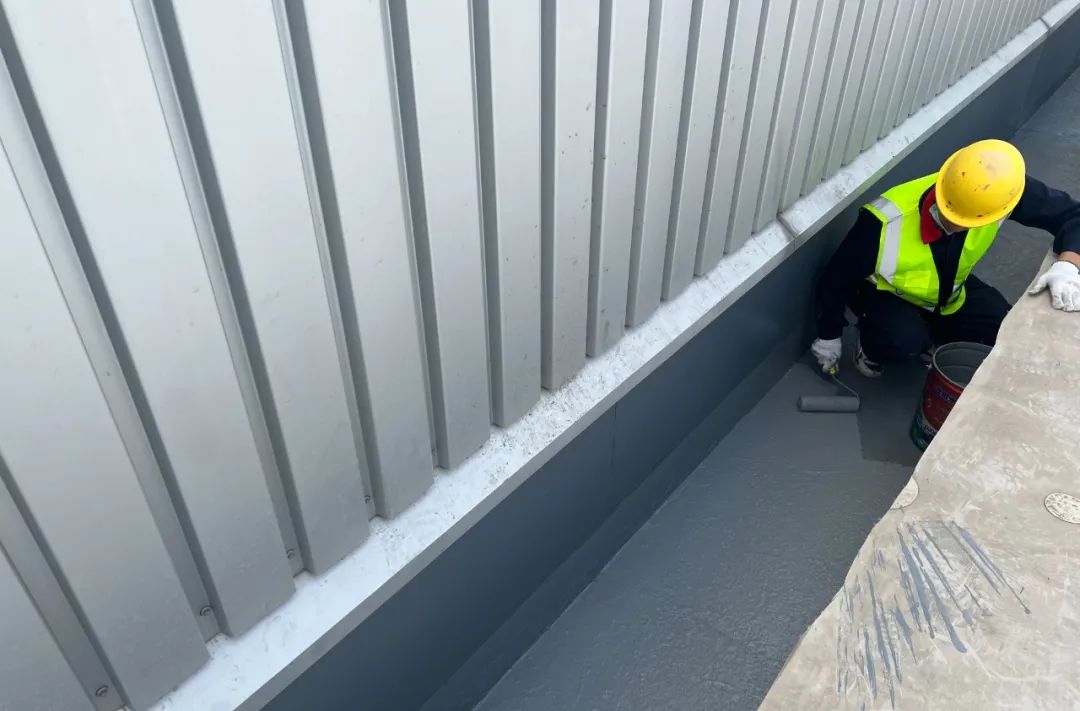

原屋面构造拆除与清运→更换金属檐沟板→基层处理→隔汽层铺贴→双层保温隔热层错缝铺贴→水泥纤维防火板铺贴→弹性定位→机械固定→TPO防水卷材铺贴→TPO防水卷材搭接边机械固定→TPO防水卷材热风焊接→节点加强处理→收头密封处理→扣板安装

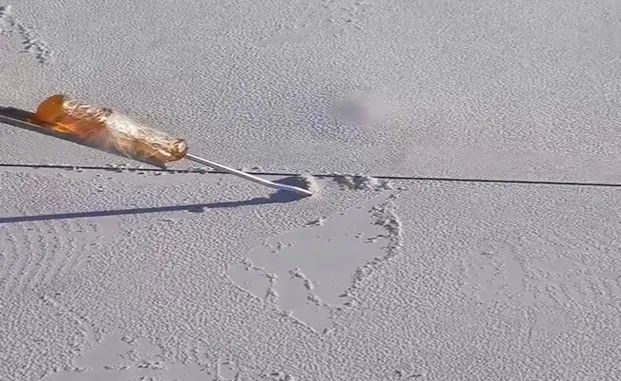

完工后的效果检验是对工程质量最后的把控,除了检验观感质量与尺寸偏差等项目,重点检查焊缝质量,现场采用专用工具检验每一条焊缝焊接质量,确保焊缝无漏焊、跳焊、焊焦和焊接不牢现象,如遇隐患点,及时采用盖片补焊处理,确保所有焊缝满足标准要求。
待焊缝质量检验完毕,屋面进行闭水试验,现场蓄水高度20mm,蓄水时间48h,蓄水期间多次观察室内顶棚与地面,均无任何湿渍,至此判定,工程达标。
该项目是一个典型的单层屋面系统翻修案例,通过世纪洪雨标准化施工,使项目整體焕然一新,解决了屋面漏水问题。用心服務好每一位客户,用心做好每一个防水工程,这就是世纪洪雨。
该项目作為拜尔北京的地标性建筑,世纪洪雨集团总裁孙侃、工程公司总经理孙佺在项目施工中亲临现场与技(jì )术人员展开技(jì )术交流,确保整體防水翻修工程以最优质的施工品质如期交付,為双方長期稳定合作奠定夯实的基础。
