仲冬的太阳似乎也怕起冷来,穿了很厚很厚的衣服,储存每一份热量,為明年枯木逢春、万物始生的生命奇迹准备着。
四季交替过程中,工程行业的脚步持续向前,不曾停歇。然而,冬季施工对于防水行业来说有一定的工艺限制,因為随着温度的降低,个别工艺不再适用,如自粘卷材施工环境温度不得低于5℃,否则会使卷材胶层粘性降低,影响卷材粘贴效果,无法最大限度保证施工质量等;这种情况下,我们经常所说的热熔施工工艺就脱颖而出了。
以常见SBS改性沥青防水卷材热熔工艺為例,可以在不低于-10℃环境下施工,相比自粘卷材可施工环境温度范围大幅提升,能较好的适应冬期施工环境要求;那到底如何施工,又需注意些什么?下面,我们来為小伙伴们介绍有关卷材热熔施工工艺及注意事项,准备好了吗?开始喽...
1、将基层清理干净,基层应干燥(含水率≤9%)、平整、坚实,為卷材与基层的牢固粘接打下基础;阴阳角部位应做成圆弧状或进行倒角处理。
2、均匀涂刷基层处理剂,有利于提升卷材和基层之间的粘结力。
3、使用墨斗将每一幅卷材大面和附加层铺贴的边缘線以及搭接宽度線弹出,用于卷材后期对正。
4、大面卷材热熔施工前将卷材进行预铺回卷操作,防止卷材后期施工时因未对正导致调整困难。
5、卷材进行热熔铺贴时,持喷灯对着待铺的整卷卷材,使喷灯嘴距卷材及基层0.3-0.5m处加热,进行往复移动烘烤(不得将火焰停在一处長时间烘烤卷材,否则容易产生胎基外露和胎體与改性沥青基料瞬间分离现象),加热均匀,不得过分加热烧穿卷材和加热不充分使卷材难与基面粘结牢固。当卷材表面沥青呈黑色光泽并伴有微泡(不得出现大量气泡)及时推滚卷材进行粘铺,大面施工过程中,搭接边部位需预留。

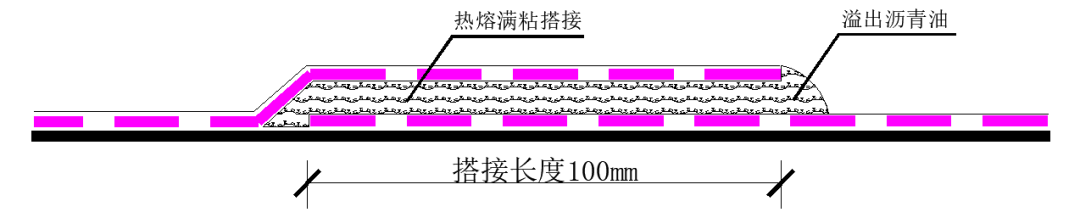

6、卷材搭接边处理时需要两人一组,一人手持喷枪在前烘烤卷材搭接边两层卷材接触部位表面沥青层,一人使用長柄钢压辊滚压搭接部位最上一层卷材,同时向前移动,用喷灯充分烘烤搭接边上层卷材底面和下层卷材上表面沥青层,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成匀质沥青条,長短边搭接宽度不小于100mm。

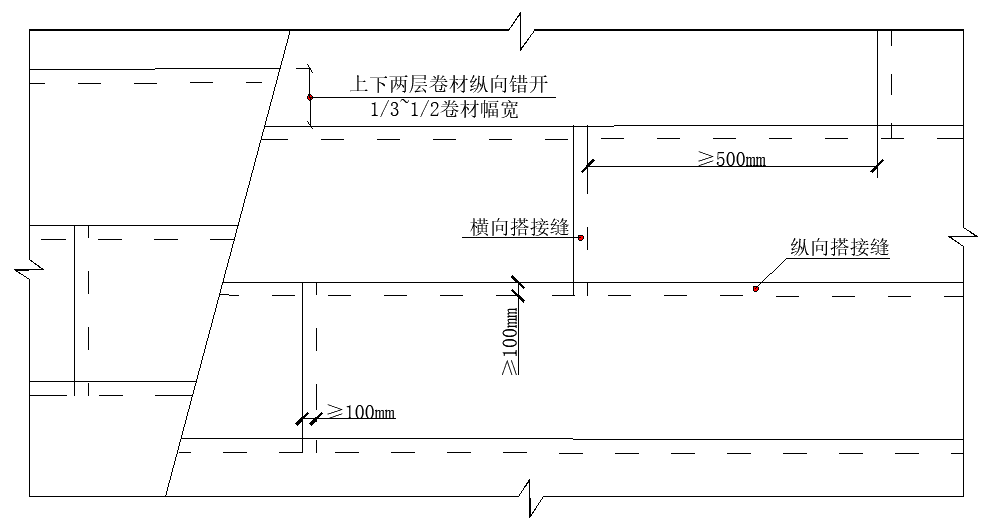

7、第二道卷材热熔施工时,上下两幅卷材長边搭接错开不小于1/3幅宽,左右相邻两幅卷材短边搭接边间距不小于500mm(或按地方标准要求),上下幅卷材应平行施工,热熔工艺同第一道。
8、最后进行卷材的收头固定密封处理,边缘部位打压条固定,密封膏嵌缝密封。
热熔施工注意事项
1、基层应干燥,含水率≤9%,检查方法一般是将1㎡卷材平坦地干铺在基层上,静置3h-4h左右后掀开检查,基层表面与卷材底部位置未见水印,表示满足要求;
2、搭接边热熔施工时形成匀质沥青条,不得过分滚压导致露出胎體;
3、热熔防水卷材施工人员须经过专门的施工安全培训,施工现场不得有其他明火作业,现场如有易燃材料,也要采取隔离防护措施,以免引起火灾;
4、热熔改性沥青防水卷材,在雨雪或5级大风以上天气、停止作业;
5、施工环境温度低于-10℃时停止作业;
6、在防水施工过程中要戴好手套,避免烧伤、烫伤;
7、烘烤卷材不能过分加热也不能加热不到位;
8、密闭空间严禁热熔法施工。
伙伴们,关于卷材热熔施工您大致了解了吗?若有疑问可随时致電世纪洪雨,知识海洋里我们并肩携手;岁暮天寒,注意添衣保暖,祝君安康!
